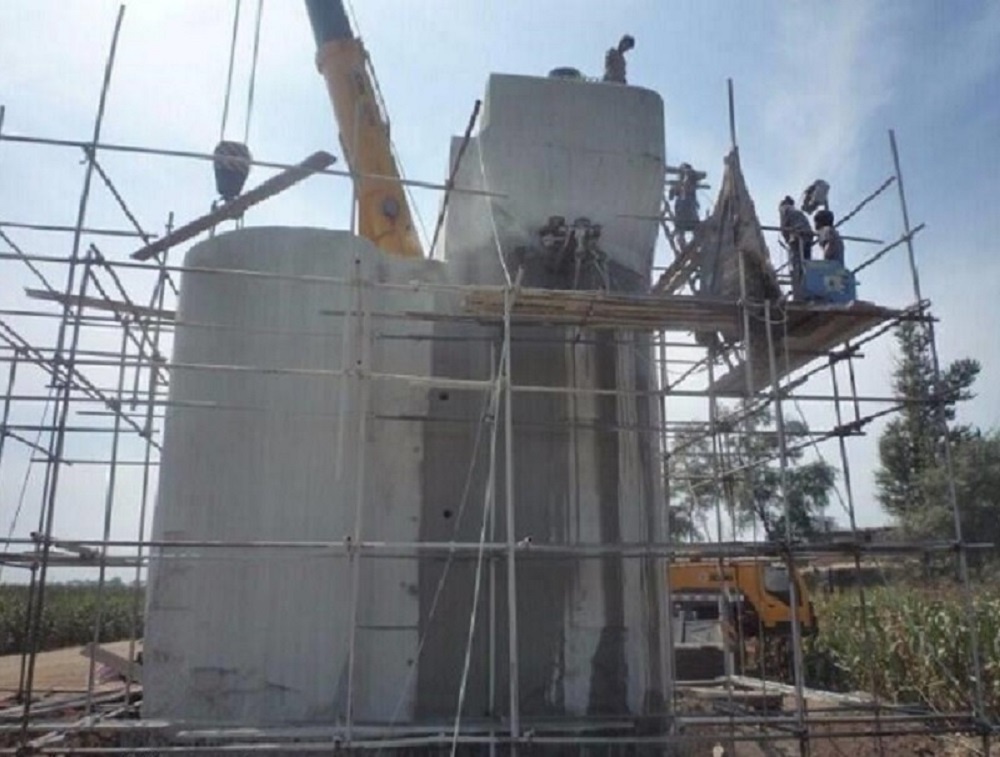

在盖梁切割拆除过程中,必须保证拆桥时砼碎块等不能落入水库内,如采用常规破碎工艺是不行的。所以本工程桥梁梁体,桥墩拆除期间,均计划采用钢筋砼切割专用机械设备进行切除。具体顺序如下:
1、梁体的切割与吊装:本工程共需拆除两跨的空心板梁,共计6片,为保证拆除过程中不发生梁体坠落,先拆除竖井与1#墩跨,后拆除1#墩与2#墩跨。方法为用履带吊机吊人筐,操作人员及切割机具全部放置在人筐里,以防止切割过程中发生意外。
先用切割机具沿纵桥向空心板接缝切割,再履带吊机吊绳吊住单个梁体后,再用切割机切割其横向接缝,使之分离为1块单独的梁体,经计算,单片梁体的重量为18.2t,混凝土桥面板远端距起重机起吊中心约45m,此时,QUY350起重机主臂幅度48m时,起重量为44.3t,满足吊装要求。
在盖梁切割拆除前更应该对现场进行的勘探工作,其次也应该在施工环节时刻注意施工,五,为了对砖混结构建筑物有更多的了解,加固前需要提前勘探从而了解现场部分户主可能会觉得有些砖混结构建筑存在的损伤问题并不多,所以在加固施工前没有对其进行现场勘探的必要性。
盖梁切割拆除是怎样的施工步骤对于混凝土盖梁切割拆除而言,为重要的还是其切割设备-切割机。随着现在工业的发展,在切割方面,人们对其精度和质量逐步提高,对切割机的要求也在提高,促使各种切割机的产生,混凝土切割机是由液压系统、横切机构、翻转台、水平切割车、机架和电控系统六个部分组成的,主要对混凝土构件、桥梁、隧道、路面等进行切割。
要想在后期的使用过程中,提升切割性能,延长其使用寿命。在使用过程中,还需要做好以下工作:
1、杠杆转轴应完好,转动灵活可靠,与杠杆装配后应用螺母锁住。为了保护好切割机的性能,注意不要在有性粉尘的场所使用。更换切割片后要试运行是否有明显的震动,确认运转正常后方能使用。
液压绳锯是应用于建筑工程改造和加固施工的高级工程工具,作为一种特种切割工具,适用于钢筋混凝土,岩石,陶瓷,砖墙等坚硬材料的切割,广泛应用于墙体上开门,开窗,开通风口及钢筋混凝土梁,柱的切断,楼板桥梁切割及石材加工等。
施工结束之后所能取得的加固成效也存在较大的差异,目前在建筑物加固行业有时也会使用抽条法加固建筑物,只是该种加固在加固行业的使用频率相对较低,所以很多人对抽条加固并不了解,目前在对基坑进行加固时,多会使用抽条法。
第一步,新增梁: 没楼板红线方向新增一道250cm×220cm的现浇混凝土梁,梁上下铁各4根二级国标螺纹16号钢筋,新增梁筋要植入(即植筋加固法)原梁15d(即15×1.6cm=24cm)深(注意:新增梁与原梁接触部位一定要凿毛处理,把原梁抹灰层和钢筋保护层剔掉),梁箍筋为一级国标圆钢8号钢筋间距15cm布置,梁两端1/3处为箍筋加密区间距10cm,再把弯折好的40cm原楼板筋插入新的梁内支好模板
第二步,浇筑混凝土梁: 把新老混凝土接触部位用清水冲洗干净再刷一层界面剂,待界面剂干燥后浇筑混凝土即可,注意后期混凝土养护,保持充足水份 混凝土养护10-15天拆掉模板做楼梯即可。
盖梁切割是怎样的施工步骤是液压泵站的油压力驱动液压马达旋转,液压马达带动驱动轮转动,驱动轮带动绳子转动,同时绳子靠从动轮导向控制绳子的方向高速旋转,从而达到对钢筋混凝土切割拆除的目的。该设备可以可对较厚的混凝土实现各种切割。一般应用在桥梁、桥墩、码头平台、水下混凝土桩的静力切割拆除保证原结构不受损坏。
从而起到加固,卸荷,改变建筑物结构内力的作用,面对部分承重能力不达标或者水平受力不均的建筑物,需要及时对这类建筑物进行承重加固,应该选择哪一种方法改善这类建筑物的结构受力情况呢,众多的加固施工单位也多会选择使用预应力法对其进行加固施工。
