混凝土绳锯切割技术要点

发布日期:2022-04-21 浏览次数:508

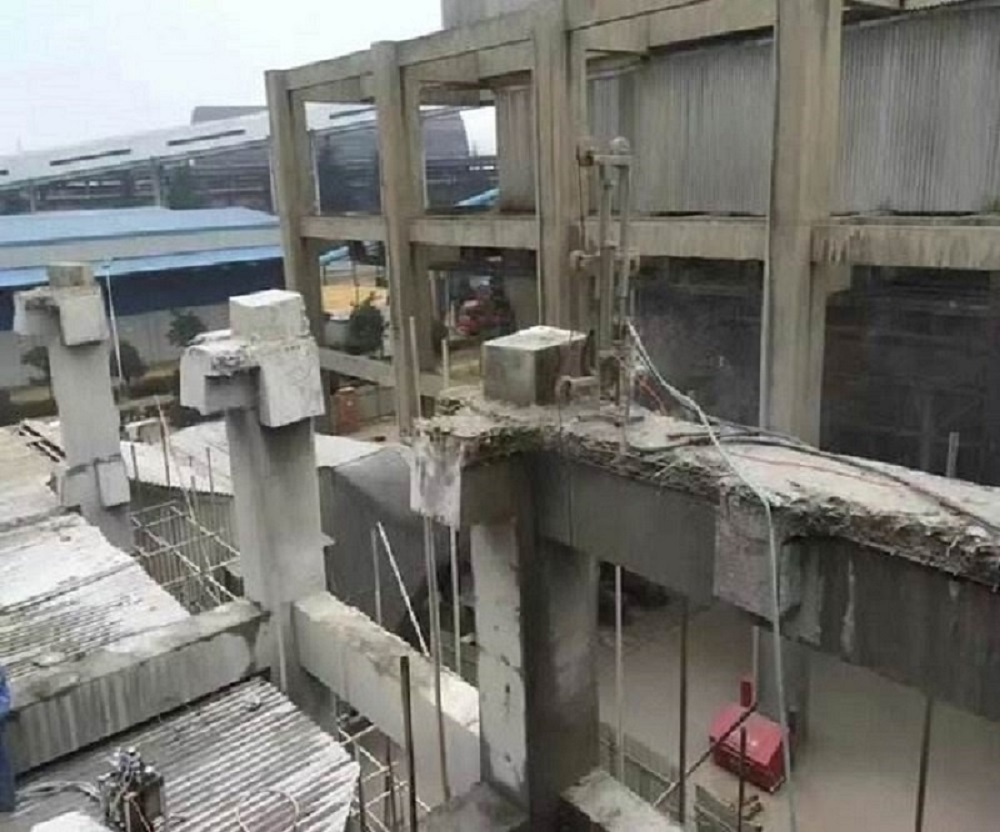

混凝土切割柱子切割

(1)、切割柱水平方向用5T手拉葫芦连接,以便切割时柱均匀受力,保持柱平衡。

(2)、保持平衡的状态下用φ100水钻截断4/5的柱,保留柱倾倒一面的钢筋作为支点。

(3)、安排操作工人在3个不同方向的葫芦位置准备吊装,吊装时三个操作工同时收放葫芦,保持柱的平衡,当1号葫芦收紧时,2号和3号葫芦同时放松,如此类推直到把柱放倒在预先放置的废弃轮胎上,然后割断预留钢筋。

(4)、在楼面用φ100水钻把柱分段,利用液压叉车把分段后的柱运至吊装位置,采用吊车吊至地面破碎。

b_1604170202001051913189138 (2).jpg

   混凝土框架梁切割

(1)、前期准备工作同板切割。

(2)、安装临时支撑。由于切割时将原结构梁截断,必须对剩余梁段安装临时支撑,以保证结构安全。支撑材料采用钢管等。具体做法为:量取比梁底净高略短的钢管,两头焊10mm钢板,上端钢板用膨胀螺栓锚固于梁底,下端用木楔塞牢,支撑离切割线约800mm。

(2)、在切割梁的上层梁上打2根Ф12膨胀螺丝,挂上12mm厚铁板做吊点,共做两个,然后各套上一个3吨手拉葫芦。

(3)、将钢丝绳套入待拆除梁两端,然后挂在手拉葫芦吊钩上,并拉紧葫芦。

4)、采用钢筋混凝土切割机,配备专门人员在梁拆除定位线两端进行切割。

(5)、采用墙面切割机或钻孔机排孔切割墙体,如采用墙面切割机需在墙面安装轨道。一般先拆除下部墙块,再拆除上部墙块;

(6)、采用手拉葫芦将切割下的墙体轻放至楼面上。


混凝土楼板切割拆除施工程序

确定拆除部位 → 搭设第二步板底及次梁的支撑架 → 放探孔定位线 → 钻探孔→根据探孔放钻孔线→ 水钻钻步板的孔 → 设置临时围护栏 → 破除步的楼板砼 → 搭设第三步板底的支撑架 → 拆除第二步板底的支撑架 → 水钻钻第二步板的孔 →破除第二步的楼板砼 → 依此循环到板全部拆除完毕 → 建渣清运

施工要求

确定钻孔拆除部位,拆除部位必须按图纸反复核对,无误后才能进行,根据施工现场实际情况,先拆楼板砼,后拆除钢筋,拆除部位周边产品保护措施应可靠,对易碎易损物品应做好严密隔离措施。

安装支撑架:支撑架必须牢固可靠,承重必须满足要求,支撑架必须紧贴板底。

分部钻孔拆除:被拆结构与原结构连接处不得未经钻孔就使用风搞拆除,以免影响原结构质量。

拆除楼板:拆除楼板不得损坏周边钢筋。拆除的楼板与保留的楼板混凝土分离后,才能进行原位破碎拆除,以确保拆除部位不损坏周边结构。

设置临时围护栏:拆除混凝土引成的楼面空缺,应设置临时围护栏,围护栏设置应醒目,牢固可靠。

清运:拆除的混凝土应及时清运,保持施工现场整洁。
